Rozpoczął się zapowiadany etap technologiczny związany z modernizacją zapory wodnej w Pilchowicach. W jeziorze ubywa wody. Pierwszy etap obniżania poziomu wody potrwa do marca.

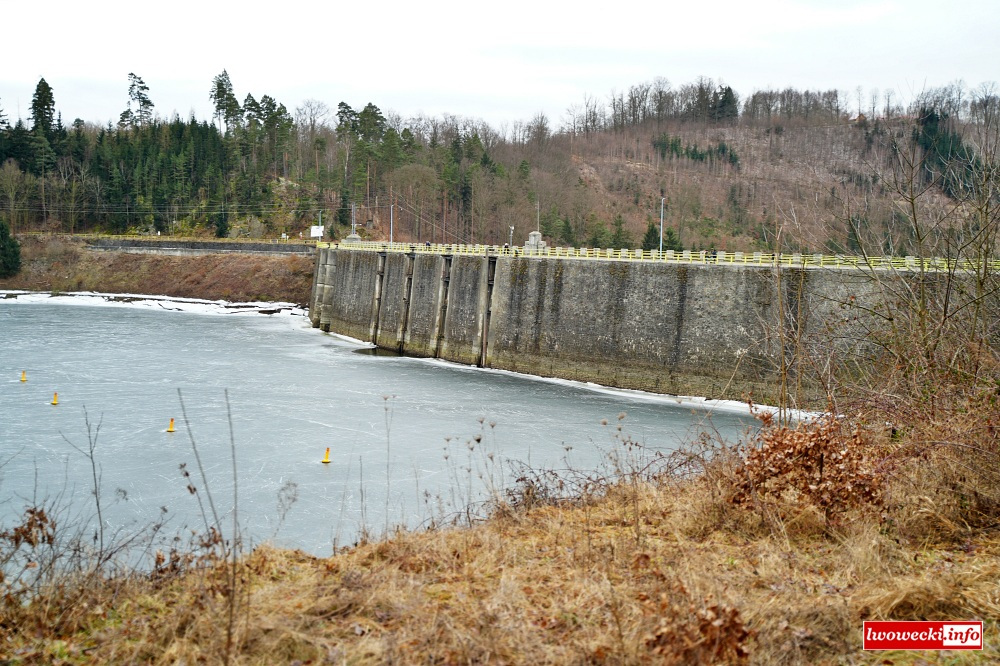

Jak informuje Tauron, sam mechanizm obniżania poziomu zbiornika polega na wykorzystaniu istniejącej infrastruktury elektrowni w sposób odpowiadający jej normalnej eksploatacji. Woda przepuszczana jest przez urządzenia dokładnie tak jak podczas standardowej pracy obiektu, z tą różnicą, że czas zrzutu został wydłużony.
– Proces obniżania lustra wody będzie polegał na tym, że woda popłynie dokładnie tak samo jak podczas normalnej pracy elektrowni, z tym że nie przez 6 godzin na dobę, a przez około 12 godzin. – informuje Tauron Ekoenergia.
Pozwala to na systematyczne, kontrolowane obniżanie lustra wody bez gwałtownych zmian hydrologicznych poniżej zapory. Operator podkreśla, że poziom wody w rzece nie powinien ulec odczuwalnemu podniesieniu, a ewentualne wahania mają mieć charakter minimalny.

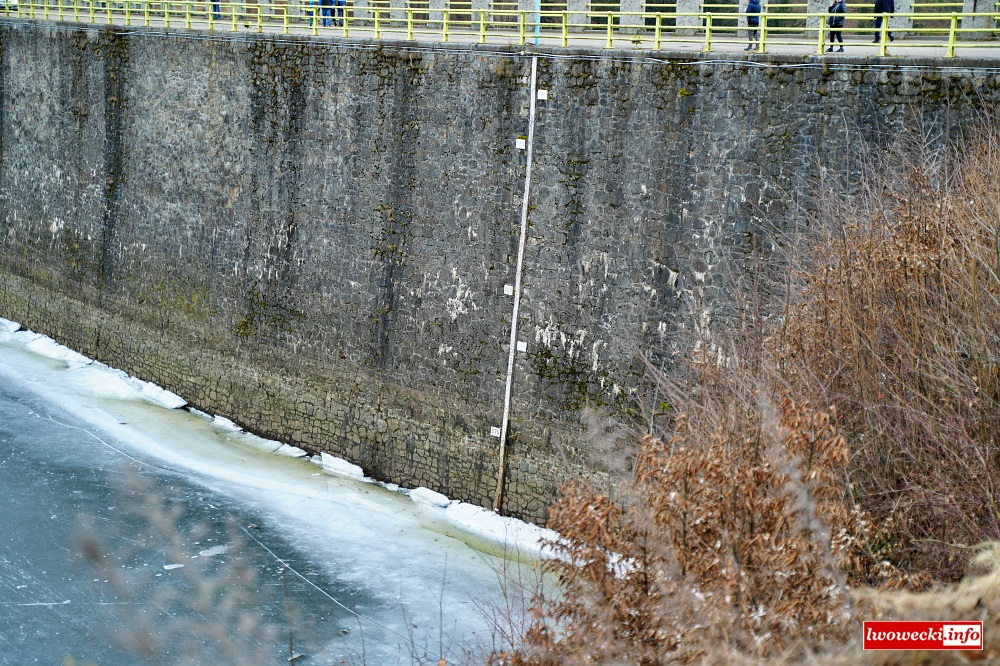

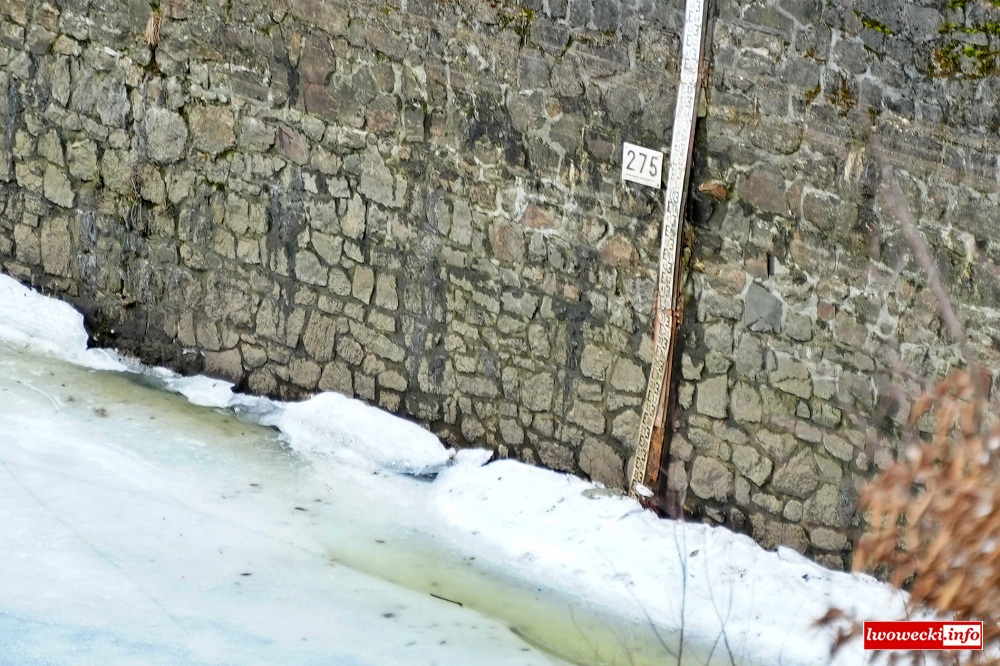

Celem obecnego etapu jest obniżenie lustra wody o około dziewięć metrów w stosunku do stanu wyjściowego. Po zakończeniu tej fazy w zbiorniku pozostanie rezerwa wody o głębokości około 21 metrów i taki poziom ma być utrzymany do czerwca 2026 roku. Utrzymanie częściowo opróżnionego zbiornika jest niezbędne do wprowadzenia zaplecza budowy, zabezpieczenia konstrukcji oraz przygotowania infrastruktury technicznej do zasadniczych robót remontowych.

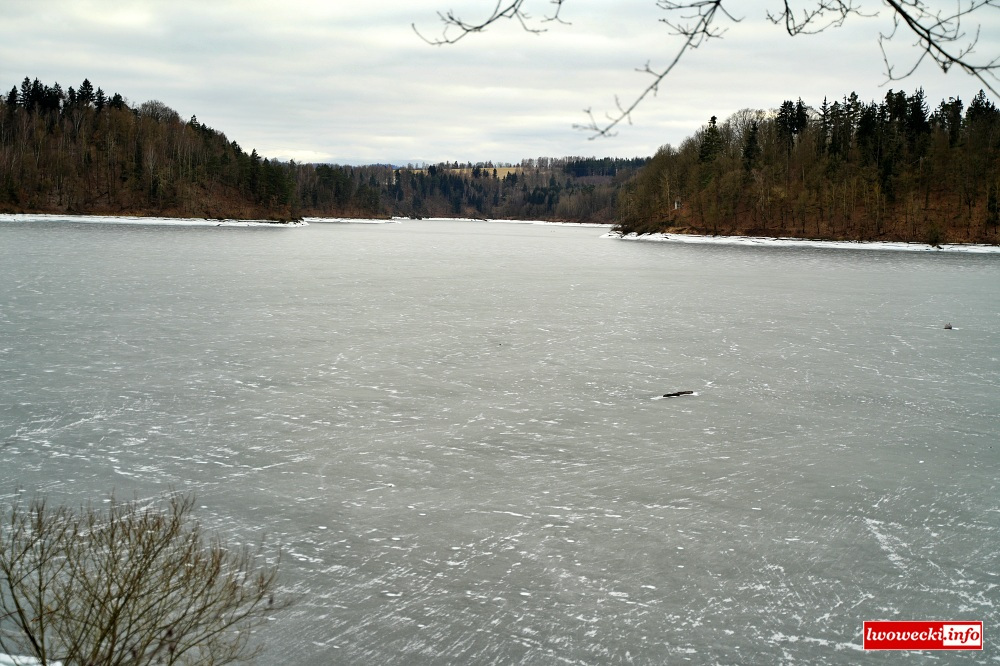

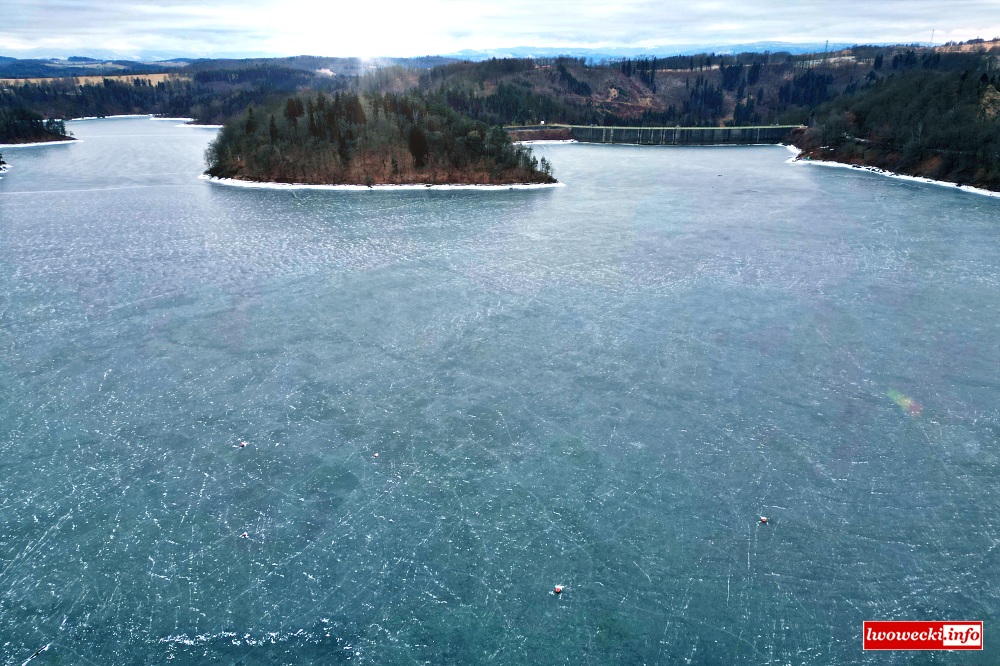

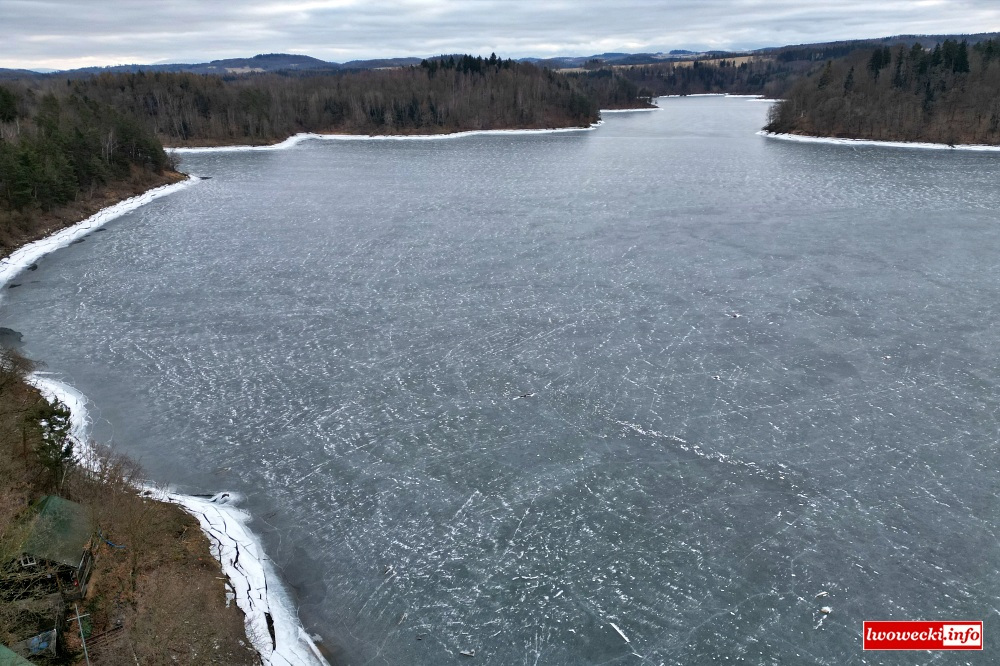

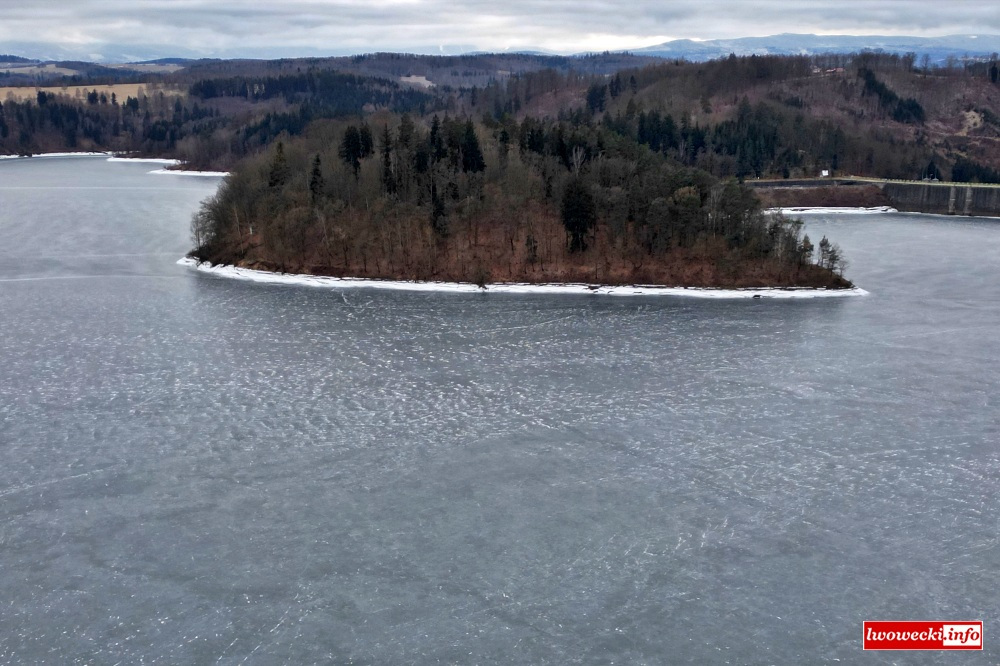

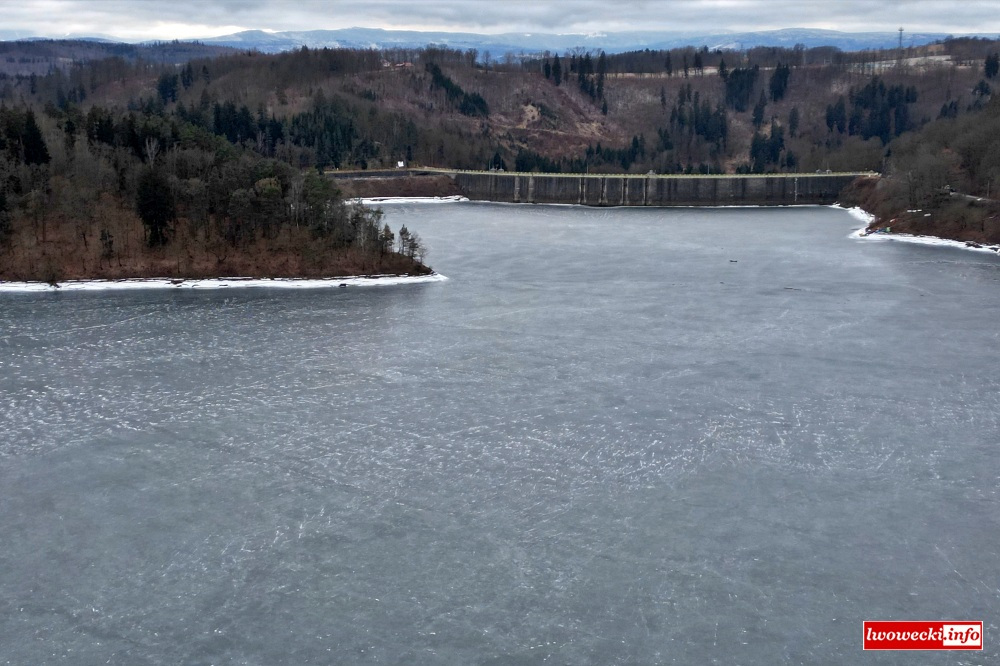

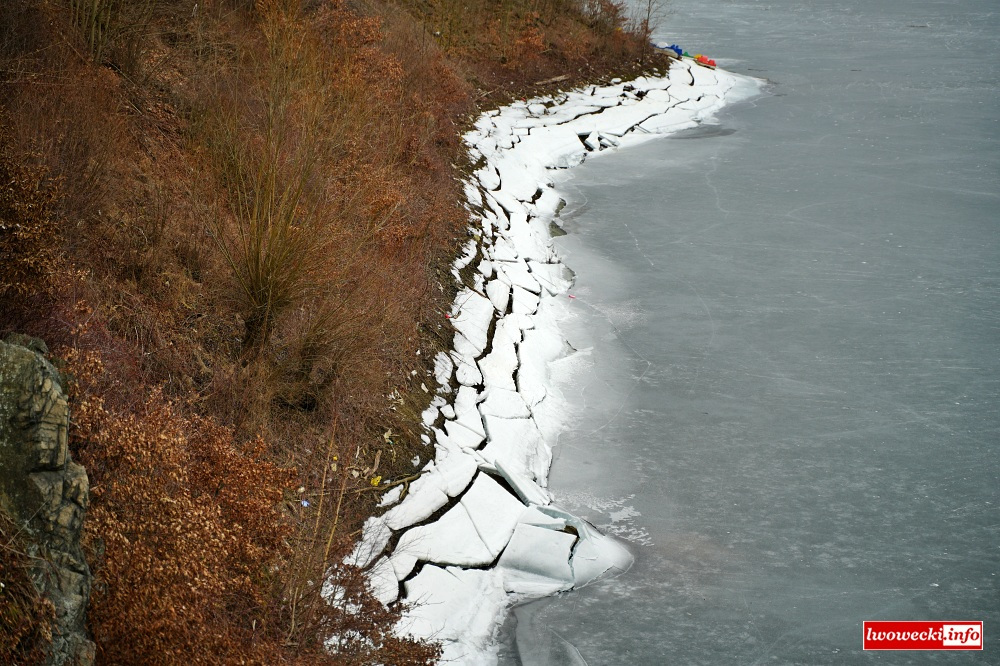

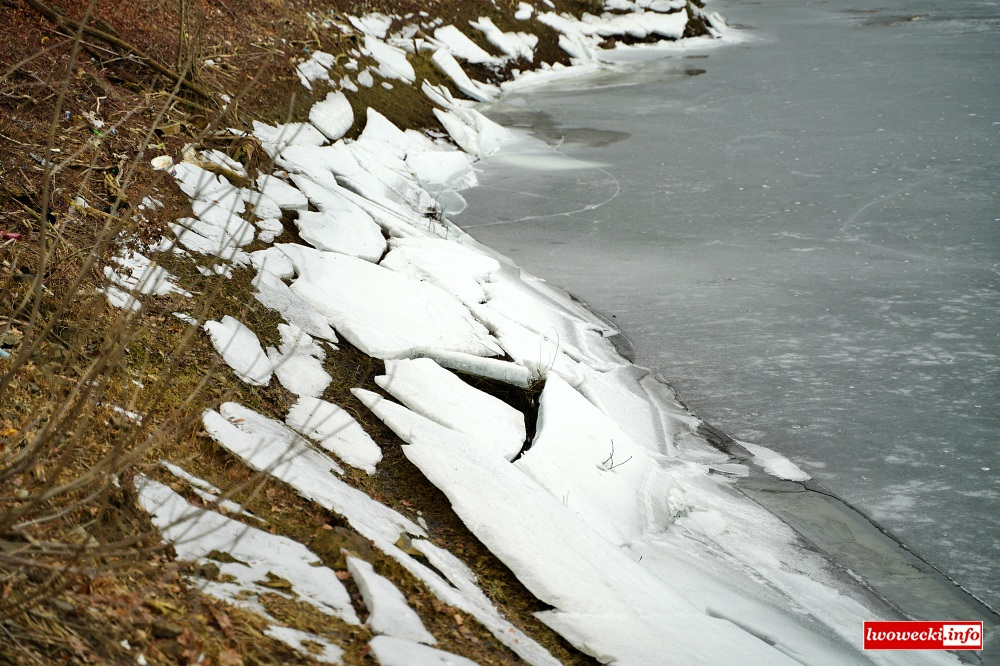

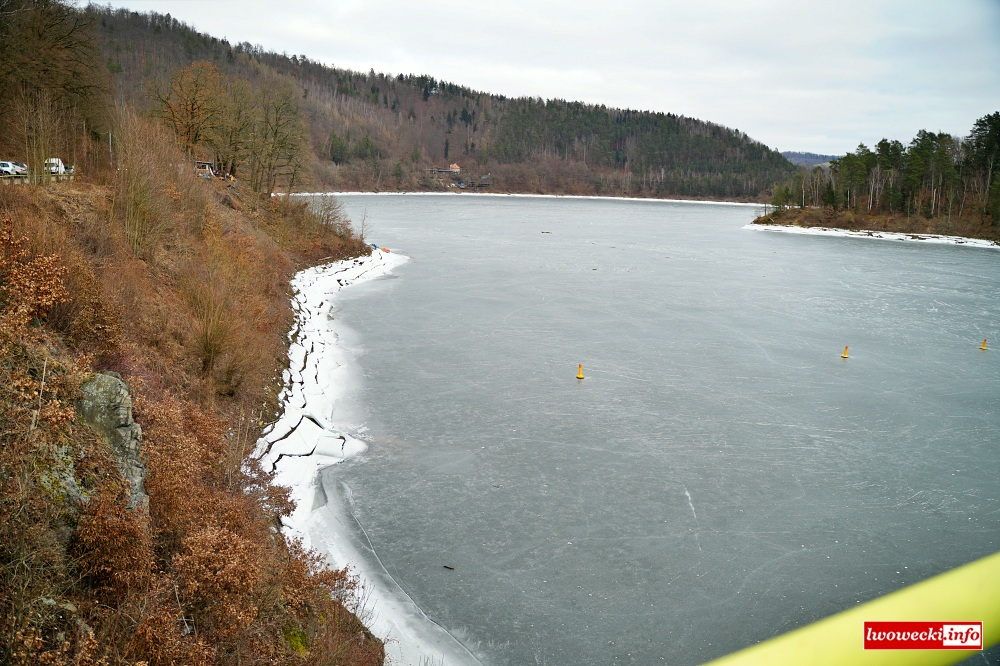

Już teraz widoczne są odsłaniające się fragmenty brzegów, zmienia się linia wody, pęka lód, którego części osiadają na brzegach, a charakterystyczne ślady dotychczasowego poziomu zaczynają być coraz wyraźniejsze na skałach i umocnieniach hydrotechnicznych.

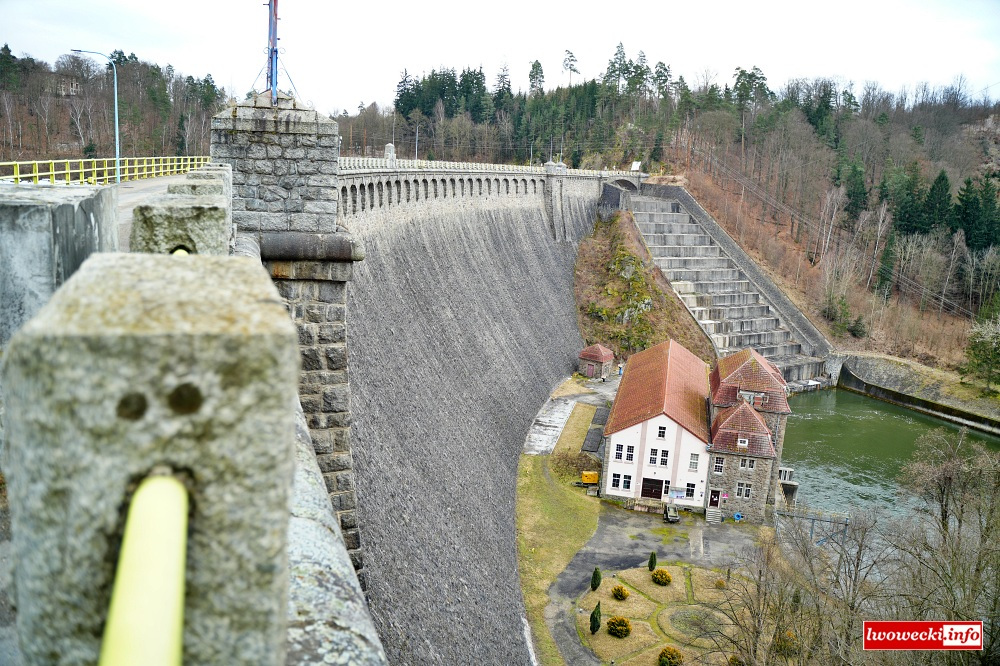

Operacja hydrotechniczna stanowi integralną część rozpoczętej w styczniu 2026 roku modernizacji zapory. Inwestycja o wartości 93 mln zł została zaplanowana na okres 24 miesięcy i obejmuje kompleksowy zakres prac podzielonych na etapy technologiczne. Podstawowy zakres robót przewiduje modernizację przelewu powierzchniowego, korony i korpusu zapory, sztolni obiegowej oraz koryta rzeki poniżej obiektu. Część prac ma charakter wariantowy i uzależniona jest od dostępności dodatkowego finansowania, jednak już realizowany etap wymaga istotnej ingerencji w funkcjonowanie zbiornika.
Kontrolowane opróżnianie jeziora zostało rozpisane na kilka faz obejmujących lata 2026–2028. Obecnie trwa pierwszy etap, polegający na częściowym obniżeniu poziomu wody i jego stabilizacji. Ten stan ma umożliwić wykonawcy bezpieczne prowadzenie robót przygotowawczych oraz organizację placu budowy. W dalszej perspektywie harmonogram przewiduje kolejne operacje hydrotechniczne, w tym czasowe całkowite opróżnienie zbiornika, niezbędne do prowadzenia prac bezpośrednio przy konstrukcji zapory i urządzeniach upustowych od strony odwodnej.
Realizacja inwestycji wiąże się również z długoterminowymi ograniczeniami w użytkowaniu obiektu. Droga przebiegająca przez koronę zapory wkrótce zostanie zamknięta, a przejazd na drugą stronę zbiornika odbywać się będzie wyłącznie wyznaczonym objazdem.
Dla mieszkańców regionu oraz osób regularnie odwiedzających okolice jeziora obecna sytuacja stanowi pierwszy wyraźny, wizualny sygnał rozpoczęcia zasadniczej fazy modernizacji.
